Das Projekt

Daten und Fakten

Bohrungen: 2 (Förder- und Injektionsbohrung)

Bohrtiefe: ca. 2.600 m Endteufe

Erwartete Schüttung und Temperatur: 110 Liter pro Sekunde bei 103 °C (am Bohrlochkopf)

Erwartete Leistung (abhängig von Schüttung und Temperatur): 30 MW

Erwartete Wärmemenge: 184 GWh pro Jahr

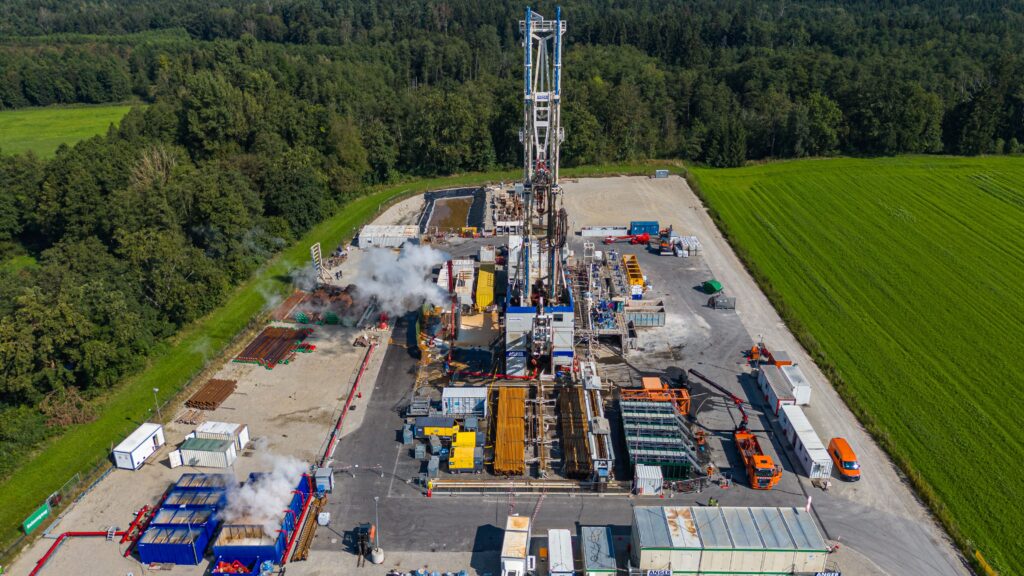

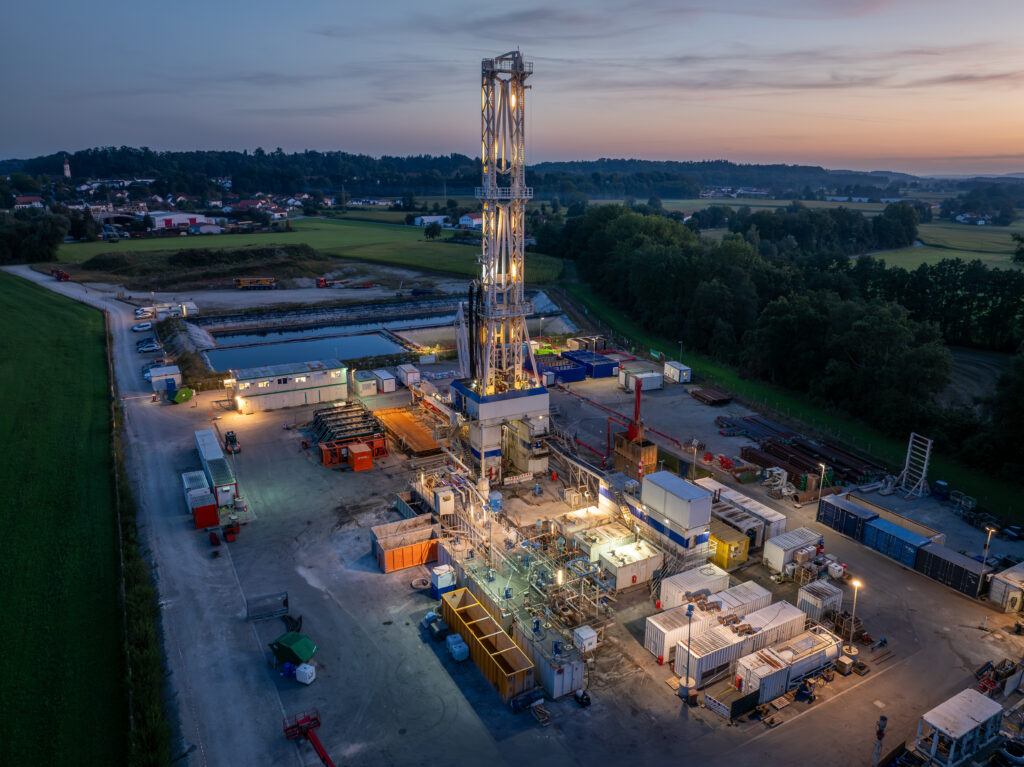

Bohrplatz
Anfahrt über Thaler GmbH & Co. KG

Projektablauf mit Milestones

Unsere Milestones

für nachhaltige geothermische Energie

Zukunft mit Erdwärme

Mai 2020
Aufsuchungserlaubnis
Aufsuchungserlaubnis

Die Erdwärme Inn GmbH & Co. KG erhält die bergrechtliche Aufsuchungserlaubnis vom Freistaat Bayern.

Q4 2021 - Q1 2022
Machbarkeitsstudie
Machbarkeitsstudie
Erstellung einer Machbarkeitsstudie gefördert durch das BAFA nach dem Programm
Wärmenetze 4.0 Modul 1.
Juni 2022
Einreichung Hauptbetriebsplan
Einreichung Hauptbetriebsplan

Einreichung des Hauptbetriebsplans zur Genehmigung des geplanten Vorhabens beim Bergamt Südbayern.

Oktober 2022
Einreichung Förderantrag
Einreichung Förderantrag

Einreichung des Förderantrags beim BAFA nach dem neuen Programm Bundesförderung für effiziente Wärmenetze (BEW) Modul 2.

Link

März 2023
Bescheid Hauptbetriebsplan
Bescheid Hauptbetriebsplan

Mit der Genehmigung des bergrechtlichen Hauptbetriebsplans vom 21. März 2023 konnte das Geothermieprojekt der Erdwärme Inn GmbH und Co. KG einen weiteren wichtigen Meilenstein nehmen.

Link

März 2023
Zuwendungsbescheid Förderung
Zuwendungsbescheid Förderung

Für die Umsetzung des Vorhabens erhält die Erdwärme Inn die Bundesförderung für effiziente Wärmenetze (BEW) des Bundesministeriums für Wirtschaft und Klimaschutz.

Link

Mai 2023

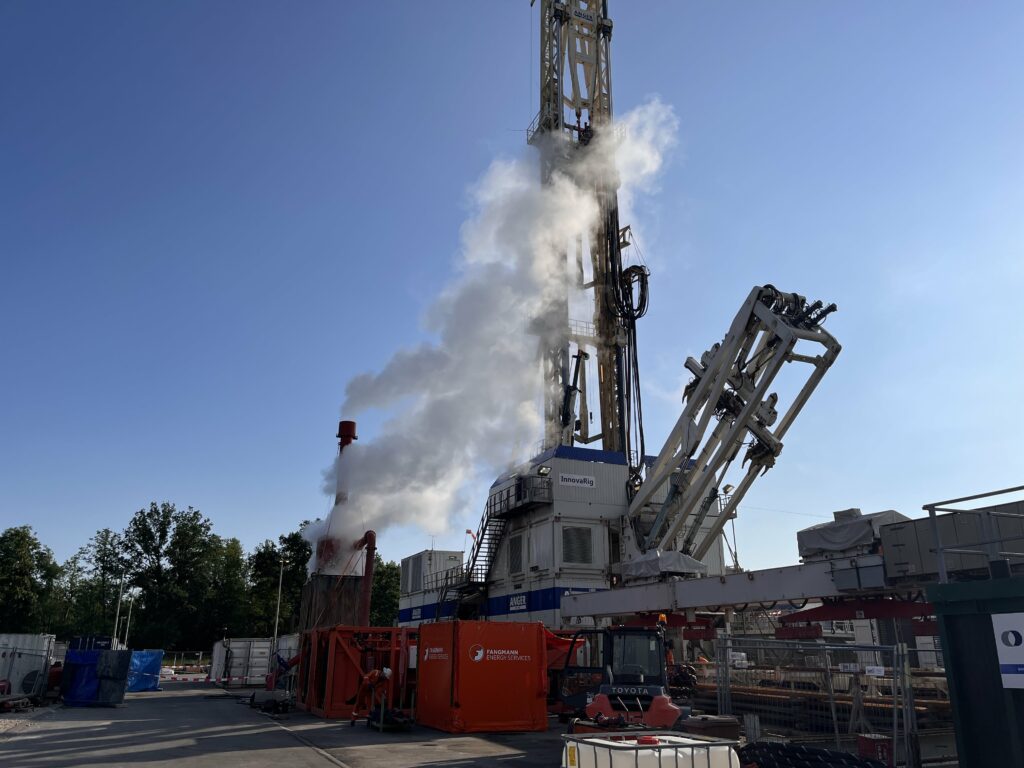

Start Bohrplatzbau
Feierlicher Spatenstich

Nun steht es fest: Nördlich des Gewerbegebietes in der Gemeinde Polling entsteht das 25. tiefe Geothermie-Projekt in Bayern. Nach 3-jähriger Planungs- und Genehmigungsphase fand heute der feierliche Spatenstich statt.

Link

Mai 2023
Start Bohrplatzbau

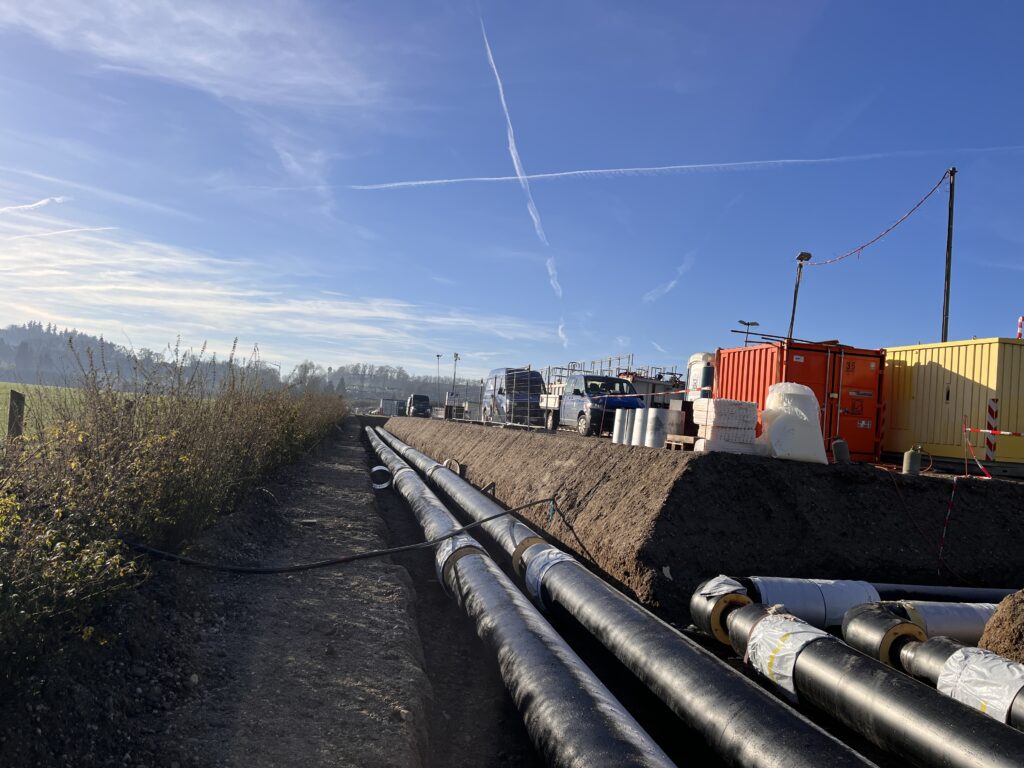

Start Bohrplatzbau

Im Mai 2023 startet der Bohrplatzbau für die Geothermieanlage Polling mit dem Humusabtrag unter archäologischer Aufsicht. Im Nachgang sind die verschiedenen Fachfirmen von der Projektleitung der Erwärme Inn so eingetaktet, dass der Bohrplatzbau ohne Unterbrechungen im Q4 2023 abgeschlossen sein wird.
